分类: 企业新闻, 新闻资讯 日期: 2022-11-30 阅读量: 86

导语:

老话说“千头万绪,止于一端”。自9月1日U9上线以来,在项目总监李总及项目经理刘总的带领下,在用友项目组的精心指导下,君华全体同仁兢兢业业、群策群力、砥砺前行,U9项目渐渐走上正轨!回望来路,思绪起伏,感想良多!

生产模块,作为本次新上的模块,基础数据的复杂性及数据规模都具挑战性。作为一个新的模块,需要我们去学习的东西有很多,生产订单就是其中非常重要的一个。生产订单能否做好、执行好,直接决定了生产模块的运行质量,也关系到销售、采购、财务等其他模块的相关业务。故此,特地将生产订单拿出来总结一下,希望对各位同事理解生产订单有所帮助。


一、什么是生产订单?

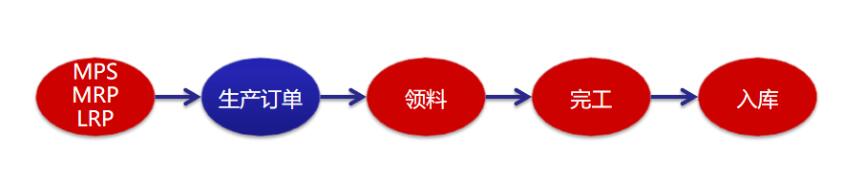

生产订单(Manufacture Oder):又称为制造命令或工作订单,其主要包含物料的料品信息、生产数量、计划开工及完工日期等信息,为车间生产提供依据。生管以生产订单为依据,平衡各生产部门产能,保障备料并及时排解异常情况,以控制生产进度。

3791669881458210

编制生产订单有几点需要注意:

1.并非只对成品的生产下生产订单,对于半成品甚至自制的原材料也需要下生产订单;

2.产品在制造过程中经过不同的工作,进行不只一个的加工工序,这些不同的加工工序,我们不需要对每个工序都单独下生产订单,而是将这几个工序看做是一个生产订单的一条工艺路线。

生产订单没有必要分得太细,否则会在编制料品档案、物料清单、工艺路线及生产控制所要处理的记录上花费过多精力,却不能产生明显的效益提升。


二、我们有哪几类生产订单?

我们的生产订单大体分类如下:

1、标准生产订单

▶  加工生产订单:适用于普通自制机加工零件制品,必有物料清单和工艺路线;

▶  研发加工生产订单:适用于研发机加工零件制品,必有物料清单和工艺路线;

▶  半成品生产订单:适用于普通造粒、挤出、模压等自制产品,必有物料清单,无工艺路线;

▶  研发半成品生产订单:适用于研发造粒、挤出、模压等自制产品,必有物料清单,无工艺路线。

正常处理流程包括创建生产订单、审核生产订单、下达生产订单、生产领料、开工完工申报及生产订单完工等。

2、 返工/改制订单

适用于处理当工序完工或订单完工时,发现有缺陷需要返工的一种专用业务类型。具体可以分为:

▶  返工生产订单:返工生产订单的用料是有缺陷的生产物料本身,返工前后料号相同。

▶  改制生产订单:改制生产订单的用料是其他物料,改制前后料号不同。


三、生产订单编制流程

1、编制生产订单

生产订单编制方法有三个:计划订单释放、拉单生成及手工生单。

▶  计划订单释放:跑LRP订单,释放后产生的生产订单;

▶  拉单生成:适用于有销售订单的情况,手工拉销售订单生成生产订单;

▶  手工生单:适用于无源单据的情况,如库存单、无来源的研发单等,手工填制生产订单。

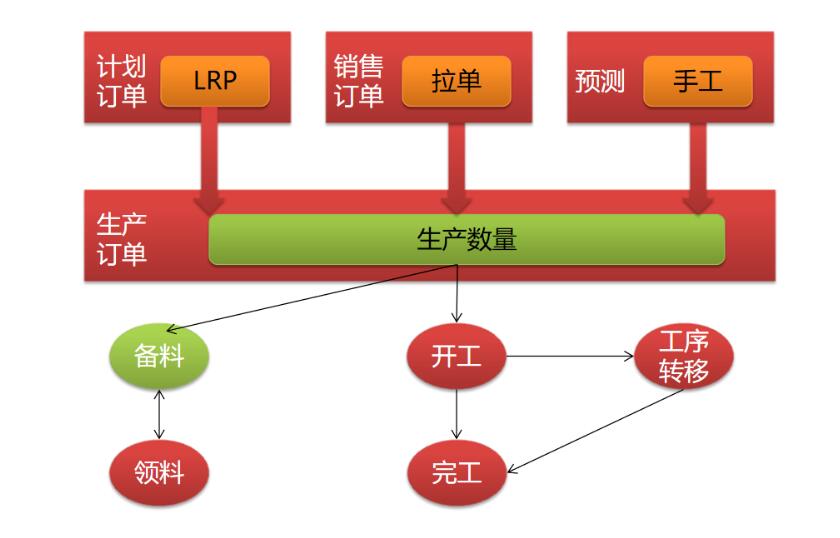

依次填写来源单据信息、数量、计划开工日期、计划完工日期等信息,需要注意的是,必须根据产品良率,适当给予订单余量,非常规产品需要在保证订单量前提下尽量减少尾数。

185166988150092

2、备料检查

▶  检查备料信息,确认备料数量的是否准确,经确认备料数量有误,修改实际需求数量,并反馈给BOM专员,由BOM专员调整物料清单;

▶  确认库存可用量是否足够。不够时,若备料件是自制件的,需再下备料件的生产订单,重复“编制生产订单-备料检查”的动作,直至备料件库存足够或为采购件为止;当备料件为采购件且库存不足时,下请购单请购。

3、工序检查

检查工序信息,经确认工艺路线有误的,修改工艺路线,并反馈给工艺员,由工艺员调整工艺路线。

4、生产订单审核

确认无误后提交,由审核人员审核。

5、生产订单下发

加工生产订单打印“工序流转卡”;半成品生产订单打印“备料通知单”。下发到相应车间,指导车间生产。


四、生产订单的状态

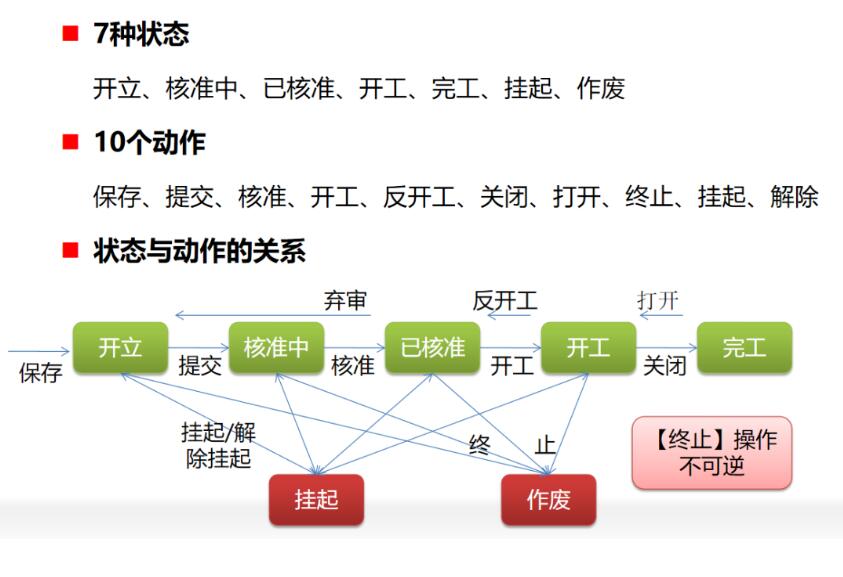

生产订单有5种常用状态,分别为开立、核准中、已核准、开工、完工,其含义如下:

▶  开立:保存而未提交的单据状态;

▶  核准中:保存、提交而未审核的单据状态;

▶  已核准:保存、提交、审核而未开工的单据状态;

▶  开工:保存、提交、审核、开工而未完工的单据状态;

▶  完工:保存、提交、审核、开工且已经完工的单据状态。

4261669881544984


五、生产订单的变更

生产订单变更是指在生产订单生成后,由于客户交期变更或者车间能力问题等原因。需要对生产订单进行修改。修改的方式有直接修改和订单变更两种。

生产订单的据类型设置为“核准后可改”(这是“已核准”和“开工”能修改的前提)。

1、生产订单直接修改的方式,适用情形如下:

▶  状态为“开立”或“核准中”的生产订单;

▶  状态为“已核准”的生产订单;

▶  状态为“开工”的生产订单。

2、状态为“已核准”和“开工”的生产订单,说明如下:

▶  单头不可修改内容:单据类型、单号、生产部门、业务员、料品、BOM生产目的;单头中允许修改的内容:生产数量、计划开工日、计划完工日等信息。需注意的是,修改状态为“开工”订单数量时,修改后的数量不得小于已开工数量;

▶  备料信息中,未领料的可以进行变更,已经领过料的则不能进行变更;

▶  生产订单工序中,已经做过工序反馈的不能进行变更,未做过工序反馈的,可以进行变更;

▶  生产订单产出中,只能新增产出,不能修改已有产出信息;

▶  生产订单备注,可以进行修改。


六、跟踪生产订单的重要性

“三分编制,七分控制”,订单的下发不是完结,是生产的开始。做好生产订单执行情况跟踪是必须要做、必须要做好的事情。跟踪不是结束,而是开始,只有不断地“跟踪——发现异常——排除异常”,才能保证生产高效率稳步推进。
